مبحث یازدهم مقررات ملی ساختمان : طرح و اجرای صنعتی ساختمان ها (1400) | پ-۴-٣ چک لیست صنعتی‌سازی ساختمان در پروژہ بزرگ

برای بررسی میزان صنعتی‌سازی پروژه ساختمان سازی با یکی از مشخصات:

  • حداقل ١٠٠ واحد مشابه؛
  • شامل ساختمانی با حداقل ١۵ طبقه از روی سازه پی؛
  • سطح كل زيربناى حداقل ١٠،٠٠٠ مترمربع؛
  • لازم است از این بخش استفاده شود. چک لیست نخست، الزامات صنعتی بودن را تعیین میکند. اگر تمامی این الزامات تامین شود، به کمک چک لیست دیگر، شاخص تکمیلی صنعتی‌سازی محاسبه می شود. بر اساس این شاخص، درجه صنعتی‌سازی ساختمان ها طبق بند ١١-4-٧ مشخص می گردد:
  • اگر تمامى الزامات عمومى، طراحى، اجرايى ومديريتى، موضوع بندهاى ١١-4-٢ تا ١١-4-٥ تأمين شده و شاخص تكميلى صنعتى سازى كمتراز 35 باشد، بايد عبارت "صنعتى سازی درجه سه در شناسنامه فنی و ملکی ساختمان درج شود.
  •  اگر تمامى الزامات عمومى، طراحى، اجرايى و مديريتى تامين شده وشاخص تكميلى صنعتی‌سازی برابر یا پیشتر از ٣۵ و کمتر از ۶۵ باشد، باید عبارت "صنعتی‌سازی درجه دو در شناسنامه فنی و ملکی قید شود.
  • اگر تمامی الزامات عمومی، طراحی، اجرایی و مدیریتی تامين شده و شاخص تكمیلی صنعتی‌سازی ۶۵ و بیشتر از آن باشد، باید عبارت "صنعتی‌سازی درجه یک" در شناسنامه فنى وملكى درج شود.
  • درجه صنعتی سازى ساختمان بايد بر اساس نقشه‌ها و روش ساخت تاييدشده، برآورد و در حين پیشرفت پروژه، در هر سه ماه یکبار، پایش و كنترل كردد. اين مهم، بايد توسط شخص دارای صلاحيت انجام شود. مرجع تعيين صلاحيت، وزارت راه و شهرسازى است.

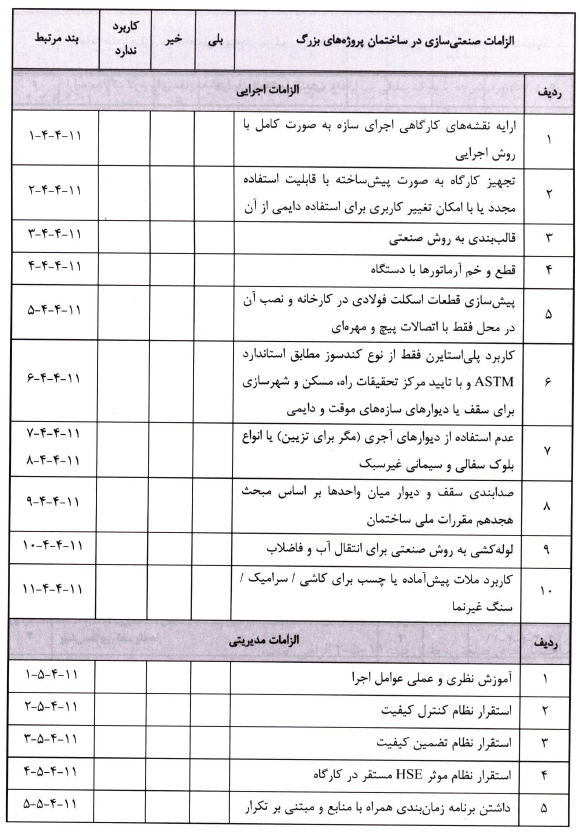

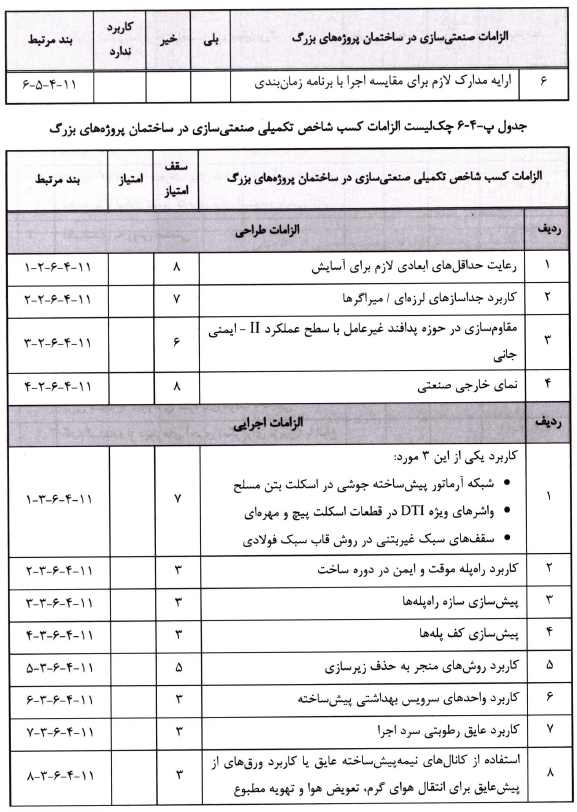

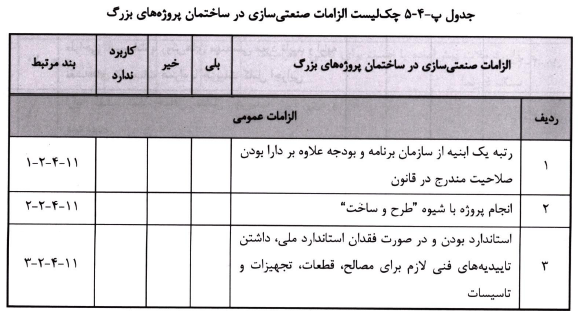

چک لیست صنعتی سازی ساختمان های بزرگ
الزامات صنعتی سازی ساختمان های بزرگ
