مشخصات فنی عمومی و اجرایی تاسیسات برقی ساختمان : ضابطه شماره 110 جلد 1 | ۴-۱۶- تحویل اولیه

۱-۴-۱۶- تا جایی که امکان پذیر است تمام تاسیسات الکتریکی باید در خلال عملیات نصب پس از تکمیل و قبل از آغاز بهره برداری تحویل آنها انجام شود.



۲-۴-۱۶- مجموعه ای از اقدامات احتیاطی باید صورت پذیرد تا اطمینان حاصل شود تحویل، خطری برای اشخاص یا احشام ایجاد نکرده و همچنین حتی اگر عیبی در مدار وجود داشته باشد باعث آسیب به اموال و تجهیزات نمی شود.



۳-۴-۱۶- تحویل تاسیسات الکتریکی بعد از هرگونه توسعه اضافه شدن با جایگزین شدن با تاسیسات الکتریکی موجود باید انجام شده و تطابق آن با سری استاندارد ملی ۱۹۳۷ بررسی شود. تحویل باید تایید کند، اقدامات فوق ضمن حفظ ایمنی تاسیسات جدید باعث خدشه دار شدن ایمنی تاسیسات موجود نمی شود.



۴-۴-۱۶- بازرسی باید قبل از آزمون ها و مسلماً قبل از برق دار کردن تاسیسات انجام شود.



۵-۴-۱۶- جهت تایید موارد زیر بازرسی تجهیزات الکتریکی که جزیی از تاسیسات ثابت هستند ضروری است.

    • رعایت الزامات ایمنی استانداردهای مربوط به تجهیزات .

یادآوری - این را می توان با بررسی اطلاعات تولید کننده نشانه گذاری ها یا گواهینامه تجهیزات تأیید کرد.

    • با توجه به سری استانداردهای ملی ایران به شماره ۱۹۳۷ به درستی انتخاب و نصب شده، همچنین دستور العمل های سازندگان نیز در نظر گرفته شده اند.

    • عدم وجود آسیب یا نقص مشهودی که منجر به مختل شدن ایمنی شود.



۶-۴-۱۶- بازرسی در موارد مرتبط باید حداقل شامل موارد مندرج در جدول (۱۶-۱) باشد.

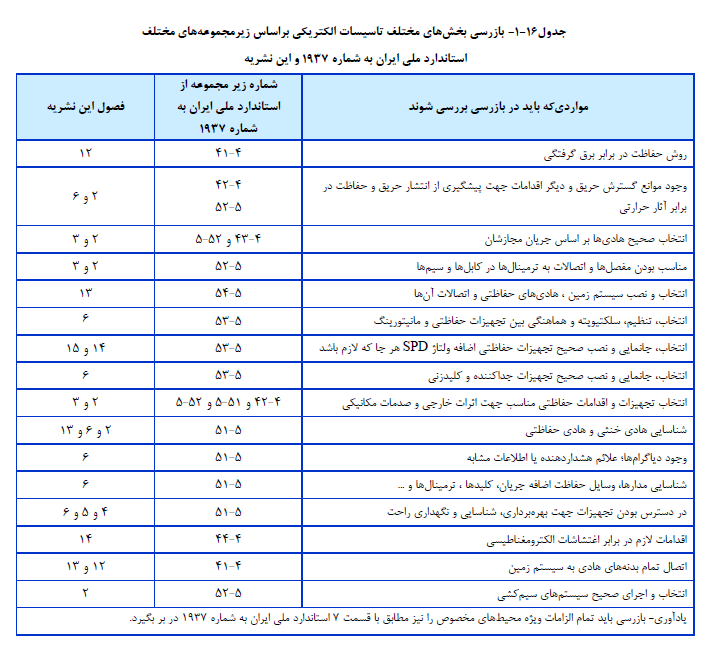

جدول بازرسی
