راهنمای طراحی دیوارهای حائل : ضابطه شماره 308 | 2-10- احداث دیوارهای حائل با سپرکوبی

دیوارهای حائل احداث شده با سپرکوبی به دو دسته ي اصلی (الف) سپرهای طره ای، (ب) سپرهای مهارشده تقسـیم می شوند. احداث دیوارهای حائل با سپرکوبی به دو طریق می تواند انجام شود.

در روش اول سپرها در سـمت آب کوبیـده شده و پشت آن خاکریز می شود و در روش دوم، سپرها در سمت خاک کوبیده شده و جلوی آن لایروبی می شـود . در هـر حال، خاک مورد استفاده برای خاکریز پشت دیوار، معمولا دانه ای اسـت. خاکی کـه ریشـه سـپر در آن کوبیـده شـده، ممکن است ماسه ای و یا رسی باشد .

تراز زمین در جلوی دیوار (سمت آب)، به تراز یا خط لایروبی معروف است. با توجه بـه مطالـب ارائـه  شـده، دو روش برای احداث دیوارهای سپرکوبی شده وجود دارد :

1- دیوار خاکریزی شده

2- دیوار لایروبی شده

مراحل اجرای دیوار خاکریزی شده به قرار زیر است (شکل 10-4):

گام 1- لایروبی خاک موجود در جلو و پشت دیوار پیشنهادی

گام 2- کوبیدن سپرها

گام 3- خاکریزی تا تراز مهار دیوار و نصب سیستم مهار

گام 4- تکمیل خاکریزی تا بالای دیوار

برای سپرهای طره ای فقط گام های 1 و 2 و 4 مورد استفاده قرار می گیرند.

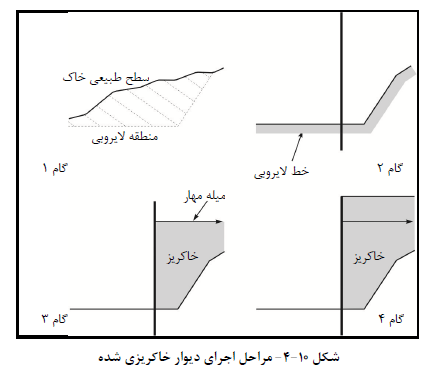

مراحل اجرای دیوار خاکریزی

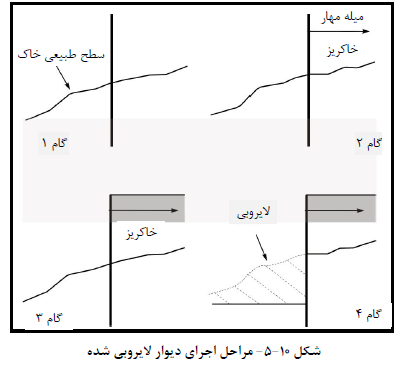

مراحل اجراي دیوارهای لایروبی شده به قرار زیر است (شکل 10-5)
گام 1- کوبیدن سپرها
گام 2- خاکریزی تا تراز مهار و نصب سیستم مهار
گام 3- خاکریزی تا بالاي دیوار
گام 4- لایروبی جلوی دیوار
برای دیوار طره ای گام 2 لازم نیست.

دیوار طره ای
